本周一,一份官方报告严厉批评了法国电力公司(EDF),蓝冠测速地址称其缺乏“质量文化”,这反映在该公司建造了十多年的一座核电站出现了严重的工期延误和价格超支。
该报告已提交给EDF的最大股东法国政府。法国政府呼吁出台一项紧急的“行动计划”,以提高该公司的标准,并让亟需的发电厂上线。
在法国北部弗拉芒维尔核电站的延期之前,EDF正在英国建设的欣克利角(Hinkley Point)核电项目出现了巨额超支,芬兰的奥尔基洛托(Olkiluoto)核电站也被推迟了10年。
法国电力公司(EDF)在弗拉门维尔(Flamanville)建造的欧洲压水堆(European Pressurised Reactor, EPR)已经晚了7年,成本增加了两倍多,达到124亿欧元(合137亿美元)。
本月早些时候,该公司表示,蓝冠在线登陆修复弗拉芒维尔反应堆的焊接缺陷将使本已上涨的价格再增加15亿欧元(16亿美元)。
2007年,法国电力公司(Electricite de France)开始建造这座反应堆,当时的目标是在2012年建成。现在它正着眼于2022年。
周一的审计报告由法国标致雪铁龙集团(PSA)前总裁让-马丁•福尔茨(Jean-Martin Folz)提交,报告强调了EDF的能力缺失,并抨击该公司缺乏“质量文化”。
法国经济部长勒梅尔(Bruno Le Maire)表示,该报告强调了EDF“令人无法接受的缺乏严谨”。
他命令该公司在一个月内实施一项行动计划,使其核项目达到“最高水平”。
EDF首席执行官让-伯纳德•利维(Jean-Bernard Levy)在同一场新闻发布会上表示,他接受调查结果,并誓言公司将“加倍努力”提高员工的技能水平。
Folz说,尽管存在这些问题,EPR项目已经成功地证明了新技术的“相关性”。

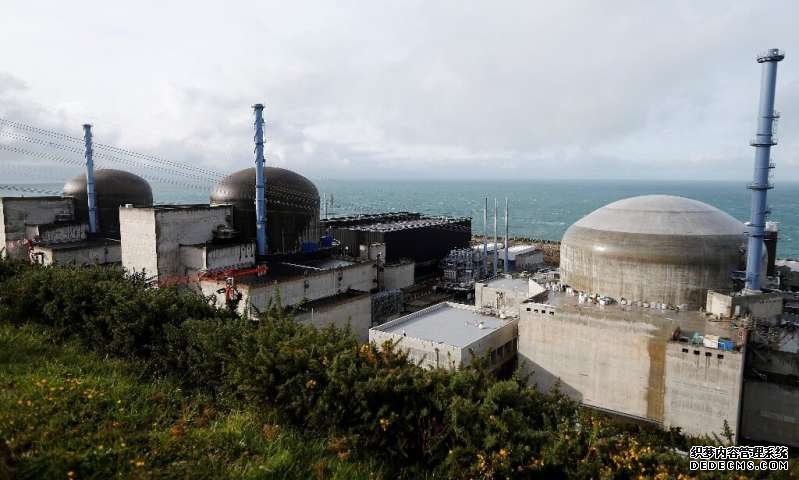

图为法国弗拉芒维尔正在建设的EPR核电站,找出有缺陷的焊接处,这导致了新的成本爆炸至124亿欧元。
挫折
EDF董事会几个月前曾讨论放弃弗拉芒维尔项目,但法国政府仍支持该项目的建设,尽管对项目的拖延感到失望。
该项目旨在展示EDF卖给英国和芬兰的第三代EPR反应堆技术。
今年9月,法国电力公司(EDF)宣布,它正在英国南部海岸建造的一个EPR反应堆也将被推迟,其成本将比最初估计的高出19亿至29亿英镑(约合24亿至37亿美元)。
芬兰奥尔基洛托(Olkiluoto)的一个类似的EPR第三代核电站项目现在比最初的计划晚了10年。
政府承认,拖延可能会严重损害法国作为可靠核能技术提供者的国际声誉。
福尔兹表示,EDF需要进行大规模投资和招聘,而这只有在政府承诺“建设新反应堆和维护现有反应堆的稳定、长期计划”的情况下才有可能。
法国政府正在考虑建造更多的反应堆,但环境部长伊丽莎白·伯恩(Elisabeth Borne)周一坚称,在EDF证明EPR的有效运行之前,不能做出决定。
法国72%的电力需求来自核能。政府希望通过开发更多的可再生能源,到2035年将这一比例降低到50%。
政府曾表示,到2035年,将关闭58座反应堆中的14座,分布在19座发电厂。
但是,到目前为止,法国是最依赖核能的国家,不打算像德国那样完全淘汰核能。
核能部门为近25万人提供了就业机会。
法国东部法森海姆(Fassenheim)的两座反应堆仍在运行,尽管它们的40年寿命已于两年前到期。
去年,蓝冠测速地址一份议会报告强调了日本核电站在安全和防御方面的缺陷,并列举了日本各地核电站的一系列关闭。
